Le bureau de contrôle sur un ravalement d'immeuble : son rôle

Bureau de contrôle sur un ravalement d'immeuble : quelles missions, ce qu'un avis suspendu change au calendrier, et ce que l'assureur en attend.

Protocoles et sécurité

6 min de lecture

Partager

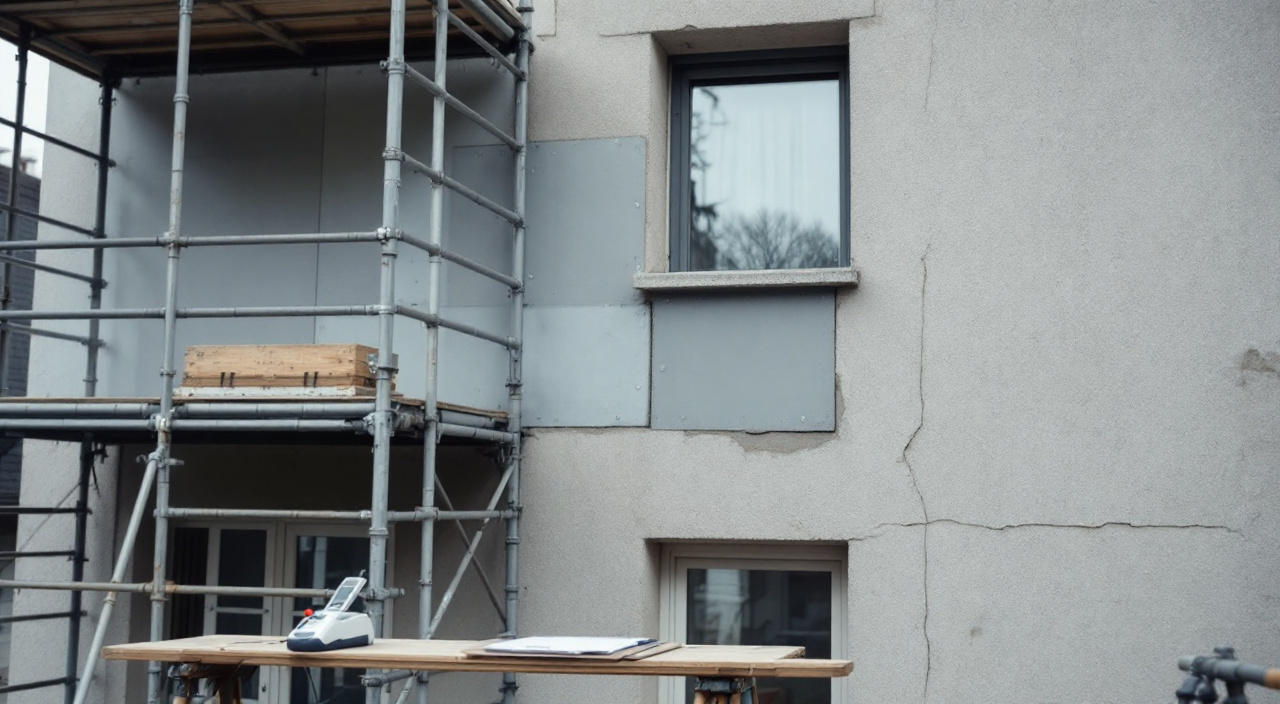

Façade d'immeuble en cours d'isolation extérieure, panneaux fixés par chevilles à collerette et échafaudage partiel
Sur une façade isolée par l'extérieur, la tenue des fixations dans le support est l'un des points que le contrôleur technique demande à voir justifié.

Le bureau de contrôle — on dit aussi contrôleur technique — est un tiers agréé par l'État que le maître d'ouvrage paie pour émettre un avis sur deux choses seulement : la solidité de l'ouvrage et la sécurité des personnes. Sur un ravalement d'immeuble, cela veut dire examiner les documents techniques avant le chantier (notes de calcul des fixations, procès-verbaux d'essai d'arrachement, avis techniques des systèmes posés, dispositions au feu), passer sur place à quelques moments choisis, et remettre un rapport final. Il ne conçoit pas, ne dirige pas les travaux, ne commande rien à l'entreprise et ne réceptionne pas. Il émet des avis, favorables ou suspendus, sur des documents et sur ce qu'il a vu.

La ligne « contrôle technique » du budget paie donc un regard extérieur qui n'appartient à personne d'autre sur l'opération : ni à celui qui a dessiné, ni à celui qui exécute. Cet avis a une valeur pour l'assureur dommages-ouvrage, qui le réclame souvent avant d'accepter un risque et qui demandera le rapport final au moment de la réception. Il a aussi une valeur en cas de désordre : le contrôleur technique répond de ses avis dans les limites de la mission qui lui a été confiée, ce qui n'est le cas d'aucun autre conseil du maître d'ouvrage.

Un contrôleur technique n'est pas un contrôleur de chantier

Le mot « contrôle » induit en erreur. Un copropriétaire imagine volontiers un inspecteur qui vient vérifier que l'enduit est bien appliqué, que la teinte est la bonne, que l'entreprise ne bâcle pas. Ce n'est pas cela. Le contrôleur technique ne contrôle ni la qualité d'exécution courante, ni le respect du devis, ni les délais, ni la propreté du chantier. Tout cela relève du maître d'œuvre, quand il y en a un, et du maître d'ouvrage lui-même quand il n'y en a pas.

Son objet est la prévention des aléas techniques, c'est-à-dire des défauts qui menacent la tenue de l'ouvrage ou l'intégrité des personnes. Sur une façade, ce périmètre est plus étroit qu'on ne croit, mais il porte sur ce qui coûte le plus cher à réparer : l'ancrage d'une isolation extérieure dans un support douteux, la stabilité d'un bardage rapporté, le comportement au feu d'un complexe isolant en immeuble collectif, la reprise d'un élément de structure trouvé dégradé derrière l'enduit, la tenue d'un garde-corps déplacé pour laisser passer l'isolant.

Un agrément d'État, et une incompatibilité qui fait toute la valeur de l'avis

Un bureau de contrôle n'est pas un prestataire ordinaire. Il exerce sur agrément délivré par l'administration, accordé pour des catégories de missions déterminées et pour une durée limitée, renouvelable. Un maître d'ouvrage peut demander à voir l'agrément et vérifier qu'il couvre bien le type d'ouvrage et le type de mission commandés. Un bureau agréé pour des ouvrages courants ne couvre pas forcément un immeuble de grande hauteur.

Surtout, l'agrément s'accompagne d'une règle d'incompatibilité : celui qui contrôle ne peut pas être lié à ceux qui conçoivent, exécutent ou expertisent l'ouvrage contrôlé. C'est cette séparation qui fait la valeur de l'avis. Un architecte ne peut pas s'autocontrôler, une entreprise ne peut pas faire viser ses propres calculs par une filiale, et un bureau qui a fait l'étude de structure ne peut pas contrôler l'exécution de cette même étude. Si une proposition commerciale mélange maîtrise d'œuvre et contrôle technique sous le même en-tête, la question de l'indépendance se pose avant toute autre. Un avis rendu par une partie prenante n'a pas la portée d'un avis de tiers, et l'assureur le verra.

Ce qu'il ne fait pas. Il n'établit pas les plans ni les descriptifs. Il ne rédige pas le marché. Il ne choisit pas les matériaux. Il ne surveille pas le chantier en continu : il intervient par examen de documents et par visites ponctuelles, sur sondages, à des étapes convenues au contrat. S'il n'est pas passé le jour où un point singulier était accessible, il n'aura pas d'avis sur ce point singulier — d'où l'importance de caler ses visites sur les phases sensibles, pas sur le calendrier commercial.

Il ne signe pas la réception et n'a aucun pouvoir sur elle. Il ne dresse pas les réserves : c'est le maître d'ouvrage qui les dresse, éventuellement assisté du maître d'œuvre. Le mécanisme et ses effets sont détaillés dans la réception des travaux, l'acte juridique qui commande tout le reste. Ce que le contrôleur apporte à ce moment-là, c'est un rapport final, pas une signature.

Quand le contrôle technique est obligatoire, et quand il est choisi

Le Code de la construction et de l'habitation impose le contrôle technique à certaines catégories d'opérations, en raison du risque qu'elles présentent pour les personnes ou de la difficulté technique qu'elles comportent. On y trouve notamment les immeubles de grande hauteur, certains établissements recevant du public, les ouvrages dont les fondations ou l'ossature présentent des difficultés particulières, les constructions situées en zone de sismicité, et les travaux réalisés en sous-œuvre ou touchant à la structure d'un bâtiment occupé. La liste exacte, avec ses seuils, se lit dans le code et dans sa partie réglementaire : c'est elle qui fait foi, et elle évolue.

Un ravalement au sens strict — nettoyage, réparation d'enduit, peinture — ne relève en général d'aucun de ces cas. C'est ce qui explique qu'une grande partie des immeubles ravalent sans jamais voir un contrôleur technique. Mais un chantier de façade dérive vite vers autre chose, et c'est cette dérive qu'il faut repérer avant de voter le budget.

Les situations qui font basculer un ravalement dans le champ du contrôle

Plusieurs configurations changent la nature de l'opération, et donc la question du contrôle technique.

  • L'isolation thermique par l'extérieur. Elle ajoute un poids et un porte-à-faux à un mur existant, elle repose sur des fixations dont la tenue dépend du support, et elle modifie le comportement de la façade en cas d'incendie. Sur un immeuble collectif, les dispositions de recoupement et de protection des baies sont un sujet à part entière, traité dans l'isolation extérieure et l'incendie, la règle du C+D en immeuble.
  • Le bardage rapporté sur ossature. Il crée une structure secondaire fixée sur l'existant. La justification des ancrages et la tenue sous vent relèvent de la solidité.
  • La reprise d'éléments de structure. Un balcon, une allège, un linteau, une corniche filante dont le ferraillage est atteint : dès qu'on répare de la structure, on quitte le ravalement d'aspect.
  • La modification des ouvertures. Créer, agrandir ou reboucher une baie touche au mur porteur.
  • Le bâtiment occupé pendant les travaux. C'est presque toujours le cas en immeuble d'habitation, et cela pèse sur l'appréciation du risque.
  • Un établissement recevant du public en pied d'immeuble. Un commerce en rez-de-chaussée peut faire entrer une partie de l'opération dans un régime plus exigeant.

Quand ce n'est pas la loi qui l'impose, mais l'assureur ou l'assemblée. Hors des cas obligatoires, le contrôle technique reste possible et il est fréquent en copropriété. Trois demandeurs le déclenchent.

L'assureur, d'abord. Une compagnie sollicitée pour une dommages-ouvrage sur une opération lourde peut subordonner son accord à la présence d'un contrôleur technique, avec des missions qu'elle désigne. Ce n'est pas une obligation légale, c'est une condition de souscription : sans contrôleur, pas de proposition, ou une proposition à des conditions différentes.

Le syndicat des copropriétaires, ensuite. Une assemblée qui engage une opération importante sur un bâti dont on connaît mal l'état peut décider de s'offrir un avis indépendant. C'est particulièrement cohérent quand un diagnostic a déjà signalé des points d'incertitude : un diagnostic technique global, par exemple, programme les travaux de façade et signale les incertitudes qui méritent un regard de tiers.

Le maître d'œuvre, enfin, qui recommande souvent un contrôle sur les lots où il sait que la responsabilité sera lourde et la preuve difficile à établir après coup.

Les missions : ce que les lettres du contrat recouvrent

Un contrat de contrôle technique ne se lit pas comme une prestation globale. Il se lit mission par mission. Le référentiel normatif de la profession désigne ces missions par des sigles, et c'est l'énumération de ces sigles qui définit exactement ce sur quoi le contrôleur s'engage. Tout ce qui n'est pas dans la liste n'est pas contrôlé, et le silence du rapport sur un sujet hors mission ne vaut ni accord ni réserve.

Deux missions forment le socle : celle qui porte sur la solidité des ouvrages, et celle qui porte sur la sécurité des personnes dans les constructions. Elles sont désignées couramment par les lettres L et S. Autour d'elles se greffent des missions complémentaires, chacune avec son sigle : solidité des ouvrages existants, stabilité des bâtiments avoisinants, comportement en cas de séisme, accessibilité, performance thermique, protection contre l'incendie. Les intitulés et les lettres exacts figurent dans la proposition du bureau ; c'est là qu'il faut les lire, et non se fier à un usage oral.

Solidité des ouvrages, solidité des existants, avoisinants

La distinction est celle qui pose le plus de difficultés sur un chantier de façade, et c'est aussi celle qui coûte le plus cher quand on l'a mal comprise.

La mission de solidité des ouvrages porte sur ce que le chantier crée : le complexe isolant et ses fixations, l'ossature du bardage, l'enduit et son système. La mission de solidité des existants porte sur le mur qui reçoit tout cela. Ce sont deux périmètres différents. Un maître d'ouvrage qui ne commande que la première obtient un avis sur la conception de l'isolant, et rien sur la question qui l'inquiète vraiment : ce mur peut-il porter ce qu'on va y accrocher ? Sur un immeuble ancien, sur un mur en pierre hourdée à la chaux, sur un béton des années soixante carbonaté, la question de l'existant n'est pas accessoire.

La mission relative aux avoisinants concerne les bâtiments et ouvrages voisins qui peuvent souffrir des travaux. Elle prend son sens quand on décape énergiquement en mitoyenneté, quand on ancre dans un mur mitoyen, quand on installe un échafaudage lourd contre une construction fragile. Elle ne remplace pas le constat d'huissier ni le référé préventif, qui relèvent d'une autre logique : elle porte sur la conception et l'exécution, pas sur la preuve de l'état antérieur.

Sécurité des personnes, incendie, accessibilité

La mission de sécurité des personnes ne vise pas la sécurité des ouvriers pendant les travaux — cette question appartient au coordonnateur SPS et à l'employeur. Elle vise la sécurité des personnes dans l'ouvrage achevé : garde-corps aux bonnes hauteurs après épaississement des allèges, protection des baies, dispositions constructives contre la propagation du feu en façade, tenue des éléments rapportés au-dessus des circulations.

L'épaississement d'une façade par l'extérieur a un effet direct sur ce périmètre. Un garde-corps qui était conforme avant le chantier peut ne plus l'être une fois l'allège épaissie et l'appui remonté. Un contrôleur qui a une mission de sécurité des personnes soulèvera le point ; un contrôleur qui n'a qu'une mission de solidité ne dira rien, et son silence sera parfaitement régulier.

Quant à la mission incendie, elle prend un relief particulier en immeuble collectif dès que l'on ajoute un matériau combustible sur toute la hauteur d'une façade. Sur ce point, l'avis d'un tiers agréé pèse lourd, notamment parce que les justificatifs demandés — classement de réaction au feu des produits, dispositions de recoupement, cohérence avec le rapport d'essai du système — sont difficiles à apprécier pour un maître d'ouvrage non technicien.

Le déroulé : des documents avant, des visites pendant, un rapport à la fin

Le travail du contrôleur suit trois temps, et le contrat doit les nommer.

Avant les travaux, il examine les documents de conception : descriptif, plans, notes de calcul, avis techniques ou documents techniques d'application des systèmes retenus, procès-verbaux d'essais de fixation, dispositions particulières. Un avis technique ou un document technique d'application ne vaut d'ailleurs que pour la configuration qu'il décrit : c'est précisément ce que le contrôleur vérifie. De cet examen sort un rapport initial, qui liste les avis rendus document par document. Ce rapport est souvent demandé par l'assureur avant l'ouverture du chantier.

Pendant les travaux, il effectue des visites, en nombre fixé au contrat, aux étapes qu'il juge déterminantes : ouverture du chantier, essais d'arrachement sur le support, mise en œuvre du premier ouvrage de référence, points singuliers, fin de pose avant recouvrement. Chaque visite donne lieu à un compte rendu avec des avis. Il examine aussi les documents produits en cours de chantier — fiches produits réellement livrés, plans de calepinage d'exécution, procès-verbaux d'essais complémentaires.

À la fin, il remet un rapport final de contrôle technique, qui récapitule l'ensemble des avis et signale ceux qui n'ont pas été levés. C'est la pièce que l'assureur dommages-ouvrage réclame, et c'est elle qui doit rejoindre le dossier conservé par la copropriété.

L'avis suspendu : ce qu'il veut dire, et ce qu'il fait au calendrier

Un contrôleur ne dit pas « oui » ou « non ». Il rend, sur chaque point examiné, un avis favorable ou un avis suspendu. L'avis suspendu n'est pas un refus. Il signifie que le contrôleur ne peut pas se prononcer en l'état : il lui manque une pièce, un calcul n'est pas justifié, un document renvoie à une configuration qui n'est pas celle du chantier, une hypothèse n'est pas vérifiée. L'avis énonce ce qui manque. Tant que cela n'est pas produit, l'avis reste suspendu.

Concrètement, un avis suspendu sur la note de calcul des fixations d'une isolation extérieure signifie que personne ne sait encore combien de chevilles au mètre carré le support exige. Commander l'isolant, monter l'échafaudage et démarrer la pose dans cet état revient à parier. Le contrôleur n'a pas de pouvoir de police : il ne peut pas arrêter un chantier. Mais le marché de travaux, lui, peut prévoir que l'ordre de service, la commande d'une phase ou le paiement d'une situation sont subordonnés à la levée des avis. C'est par cette voie contractuelle que l'avis produit son effet sur le calendrier, pas par une autorité propre.

Comment se lève un avis suspendu, et qui doit s'en occuper

La levée suppose une pièce nouvelle : un essai réalisé sur le support réel, une note de calcul complétée, une fiche technique du produit effectivement livré, un plan modifié. Celui qui doit la produire est presque toujours l'entreprise ou le maître d'œuvre, rarement le maître d'ouvrage — mais c'est le maître d'ouvrage qui subit le retard, et c'est donc à lui de suivre la liste.

Le suivi tient dans un tableau simple : chaque avis suspendu, la pièce attendue, qui la produit, la date à laquelle elle est promise. Ce tableau doit être examiné à chaque réunion de chantier, sans quoi les avis s'accumulent et se découvrent tous ensemble à la fin, quand il est trop tard pour tester quoi que ce soit sur un mur déjà recouvert. Un délai d'examen des documents figure normalement au contrat du contrôleur ; il faut l'intégrer au planning, car un aller-retour de justification n'est pas instantané.

Un point mérite d'être compris avant d'en arriver là : la présence d'un contrôleur ne dispense d'aucune démarche administrative ni d'aucune règle de chantier. Les obligations d'échafaudage, de protection des passants et de signalisation restent entières, et elles ne relèvent pas de lui.

Ce qu'un avis non levé fait à la réception, puis à l'assurance. Si des avis restent suspendus à la fin, le rapport final le dit. Deux conséquences suivent.

Du côté de la réception, un avis suspendu sur un point de solidité est un motif sérieux de réserve, voire de refus de réceptionner tant que la justification n'est pas apportée. Réceptionner sans réserve un ouvrage dont la tenue n'est pas justifiée revient à accepter cet ouvrage en connaissance de cause, ce qui affaiblit la position du maître d'ouvrage par la suite.

Du côté de l'assurance, l'assureur dommages-ouvrage qui a exigé un contrôle technique attend un rapport final. Un rapport constellé d'avis suspendus l'amènera à demander des compléments avant de considérer le dossier comme complet, et il pourra opposer plus tard les réserves qu'il aura formulées. Là où l'enjeu devient très concret, c'est au moment d'un sinistre : la déclaration se heurte à un dossier incomplet, et l'instruction s'allonge d'autant.

Le contrôleur, le maître d'œuvre, le SPS et l'expert d'assuré

Ces quatre intervenants sont régulièrement confondus. Ils n'ont ni le même donneur d'ordres, ni le même objet, ni le même moment d'intervention.

Le maître d'œuvre est le concepteur et le directeur de l'exécution. Il rédige le descriptif, consulte les entreprises, suit le chantier, vise les situations de travaux, propose la réception. Il est du côté du maître d'ouvrage, mais il est partie à l'opération : il ne peut pas porter un regard de tiers sur son propre travail.

Le contrôleur technique intervient sur commande du maître d'ouvrage, en amont et pendant les travaux, sur la solidité et la sécurité des personnes. Il est extérieur à la conception et à l'exécution. Il n'a aucun pouvoir de direction.

Le coordonnateur SPS relève d'une logique entièrement différente : celle du Code du travail. Sa mission est la sécurité et la santé des travailleurs pendant le chantier, et elle est obligatoire dès que plusieurs entreprises interviennent, sous-traitants compris — ce qui est presque toujours le cas sur une façade avec échafaudage. Il établit un plan général de coordination, tient un registre-journal, et rédige un dossier d'interventions ultérieures sur l'ouvrage. Ce dernier document intéresse directement une copropriété : il consigne les moyens d'accès prévus pour les interventions futures en façade et en toiture. Le SPS ne se prononce pas sur la solidité de l'ouvrage, et le contrôleur technique ne se prononce pas sur la sécurité des compagnons.

L'expert d'assuré, enfin, n'intervient qu'après coup, quand un sinistre est déclaré. Il est mandaté par l'assuré pour défendre ses intérêts face à l'expert de la compagnie. Il est un conseil partial, au sens propre : c'est son rôle. Il ne remplace pas un contrôleur technique, et le rapport d'un contrôleur ne remplace pas une expertise contradictoire. Quand le litige va plus loin, on entre dans une autre logique encore, décrite dans expertise judiciaire après un ravalement raté, référé, expert, frais.

Ce que le contrôle technique change pour la dommages-ouvrage

C'est la question que pose le plus souvent un conseil syndical, et la réponse tient en deux temps.

Premier temps : la présence d'un contrôleur ne crée pas la dommages-ouvrage et ne la remplace pas. L'obligation de souscrire pèse sur le maître d'ouvrage pour les travaux qui relèvent de la garantie décennale, indépendamment de tout contrôle. Qui doit la souscrire, et dans quels cas, est traité dans dommages-ouvrage : qui doit la souscrire pour un ravalement.

Second temps : le contrôle technique agit sur les conditions de la souscription et sur la vie du contrat. Un assureur apprécie un risque ; un tiers agréé qui a examiné les calculs et vu le chantier réduit l'incertitude. C'est pourquoi certains assureurs le rendent obligatoire au-delà d'un certain niveau d'enjeu, désignent eux-mêmes les missions attendues et réclament les rapports. À l'inverse, l'absence d'un contrôle qui avait été exigé peut être opposée.

Il faut aussi comprendre ce que le contrôleur engage lui-même. Il n'est pas un simple conseil : il répond des conséquences de ses avis dans les limites de la mission qui lui a été confiée, et sa responsabilité peut être recherchée sur le même terrain que celle des constructeurs. C'est là que la lecture attentive de la liste des missions prend tout son sens : elle borne à la fois ce qu'il regarde et ce dont il répond. Ce que couvre exactement la garantie sur un ravalement est détaillé dans la garantie décennale sur un ravalement.

Ce que recouvre la ligne « contrôle technique » du budget

Aucun chiffre ne peut être donné ici sans être fabriqué : les honoraires d'un bureau de contrôle ne suivent aucun barème public. Ce qui se dit, en revanche, c'est comment ce prix se construit et comment le maître d'ouvrage obtient un chiffre réel pour son opération.

Les honoraires dépendent d'abord du nombre et de la nature des missions retenues : une mission de solidité seule ne se chiffre pas comme un ensemble solidité, existants, sécurité des personnes et incendie. Ils dépendent ensuite du volume de documents à examiner, du nombre de visites prévues, de la durée du chantier — un contrôleur mobilisé douze mois ne facture pas comme un contrôleur mobilisé trois mois —, de la complexité du bâti et de son occupation, et de la localisation, qui joue sur les déplacements.

Trois éléments font varier le montant plus que tout le reste : l'étendue des missions, le nombre de visites, et la durée. Ce sont donc les trois points à comparer entre deux propositions, avant le total.

Ce qui doit figurer dans la proposition avant d'être voté

Une proposition de contrôle technique se lit sur des points précis.

  • La liste des missions, avec leurs sigles et leur intitulé complet. C'est le cœur du contrat.
  • Le périmètre matériel : quelles façades, quels ouvrages, l'existant est-il inclus, les avoisinants sont-ils inclus.
  • Le nombre de visites et, si possible, les phases auxquelles elles se rattachent.
  • Les livrables : rapport initial, comptes rendus de visite, rapport final, et à qui ils sont adressés.
  • Le délai d'examen des documents transmis, qui conditionne le planning.
  • Les conditions de prolongation si le chantier s'allonge, et le prix des visites supplémentaires.
  • La justification de l'agrément et l'attestation d'assurance du bureau.

Pour obtenir un chiffre réel, il faut fournir au bureau consulté le programme de travaux, les plans dont on dispose, les diagnostics existants et la description du bâti. Un chiffrage donné sans ces pièces sera révisé, et la révision se fera rarement à la baisse. En copropriété, les honoraires du contrôleur se votent avec l'opération et figurent au budget de travaux à côté de ceux du maître d'œuvre et du coordonnateur SPS : les confondre en une seule ligne « frais annexes » empêche l'assemblée de voir ce qu'elle achète.

Questions fréquentes

Un ravalement de copropriété impose-t-il toujours un bureau de contrôle ?

Non. Un ravalement d'aspect — nettoyage, réparations ponctuelles, enduit, peinture — n'entre en général dans aucun des cas où le code impose le contrôle technique. La question change dès que l'opération touche à la structure, ajoute une isolation extérieure ou un bardage, modifie des ouvertures, ou concerne un immeuble d'une catégorie particulière. Et même hors obligation, l'assureur dommages-ouvrage peut l'exiger comme condition de souscription. La bonne démarche est de poser la question à l'assureur pressenti avant de voter le budget, plutôt que de découvrir l'exigence après.

Le bureau de contrôle peut-il arrêter le chantier ?

Non. Il n'a aucun pouvoir de police. Un avis suspendu n'est pas un ordre d'arrêt : c'est un constat qu'un point n'est pas justifié. L'arrêt peut venir d'ailleurs — de l'inspection du travail sur un motif de sécurité des travailleurs, du maire dans le cadre de ses pouvoirs, ou du maître d'ouvrage lui-même. En pratique, l'effet de l'avis passe par le contrat : si le marché subordonne une phase ou un paiement à la levée des avis, le chantier s'arrête de lui-même. Si le marché ne dit rien, l'avis reste une information que le maître d'ouvrage est libre d'ignorer, à ses risques.

Peut-on confier la maîtrise d'œuvre et le contrôle technique au même prestataire ?

Non, et c'est le point le plus important à retenir. L'incompatibilité entre le contrôle technique et les activités de conception, d'exécution ou d'expertise sur le même ouvrage est le fondement de la valeur de l'avis. Un bureau qui accepterait les deux rôles rendrait un avis sans portée, que l'assureur écarterait. Ce qui se pratique, en revanche, c'est le regroupement de plusieurs missions de contrôle chez un même bureau agréé, ce qui est parfaitement régulier.

Que se passe-t-il si le rapport final n'est jamais remis ?

Il manque une pièce au dossier de l'ouvrage, et cela se paie plus tard. L'assureur dommages-ouvrage qui a exigé le contrôle le réclamera ; un acquéreur ou un futur syndic ne trouvera pas trace de ce qui a été vérifié ; et en cas de désordre, l'absence de rapport prive le maître d'ouvrage d'un élément de preuve sur l'état des justifications au moment de la réception. Le rapport final doit être réclamé au même moment que les autres pièces de fin de chantier, et conservé avec elles. Le solde des honoraires du contrôleur est le levier naturel pour l'obtenir : il ne se paie pas avant.

Faut-il un contrôleur technique pour une simple reprise de fissures ?

Cela dépend de la nature des fissures. Une microfissuration de l'enduit relève de l'entretien et ne justifie pas un contrôle technique. Une fissure traversante, évolutive, ouverte en diagonale sur un angle ou accompagnée d'un désordre de plancher pose une question de structure : là, l'étape utile n'est pas d'abord le contrôle technique mais un diagnostic de structure, éventuellement une étude de sol, dont les conclusions détermineront s'il y a des travaux de reprise et donc un ouvrage à contrôler. Commander un contrôle technique sur une opération dont on ne connaît pas encore la consistance revient à payer un avis sur un projet qui n'existe pas.

  • Classé sous

Une erreur dans cet article ?

Les rectificatifs sont publiés sur l'article lui-même, datés, avec la formulation d'origine conservée au-dessus. Décrivez ce qui vous paraît faux : quelqu'un lit chaque message à la main.
